2.3 La démarche qualité

Les projets liés à l’évolution ou à l’implémentation d’un SI sont souvent sujets à des dérives en terme de coûts et de durée, et recouvrent rarement le périmètre initialement défini.
La démarche Qualité est nécessaire pour fiabiliser la gestion de projet, au moyen de différents outils de normalisation des méthodes de travail et de vérification/validation.
L’adoption de cette démarche doit amener à une meilleure maîtrise des coûts et de la durée du projet.

Au programme:

2.3.1 Définition de la démarche qualité

2.3.2 La démarche qualité au cours du projet

2.3.3 Présentation du cycle de Shewart-Deming

2.3.1 Définition de la démarche qualité

La démarche Qualité consiste à trouver l’adéquation entre la réponse aux besoins du projet, l’expression correcte de ces besoins par des spécifications adéquates qui passent par une écoute attentive du client, et une réalisation répondant à l’expression des besoins.

Si les spécifications sont conformes aux besoins mais que la réalisation ne répond pas aux spécifications et donc aux besoins, on parle de défauts dans la réalisation. C’est de la non-qualité. Si la réalisation est conforme aux besoins alors que les spécifications n’étaient pas bonnes, on a eu de la chance, on parle de qualité aléatoire. Enfin, si la réalisation est conforme aux spécifications mais que ces dernières ont surévalué les besoins, on parle de sur-qualité.





2.3.2 La démarche qualité au cours du projet

La démarche qualité doit s’intégrer à toutes les phases du projet.

Phases d’études préalables et de définition fonctionnelle du besoin

Lors des phases d’étude préalable et de définition fonctionnelle des besoins, la qualité se caractérise par la capacité des études produites à adresser les véritables objectifs du projet et de complètement satisfaire les attentes associées. Lors de ces phases, les contrôles qualité reposent d’une part, sur la vérification du respect des principes de la méthodologie mise en œuvre et d’autre part, sur des revues visant à garantir l’adéquation et la cohérence des solutions proposées avec les attentes entre les différentes phases (schéma directeur, puis analyse préalable puis définition fonctionnelle du besoin). Le processus qualité s’attachera également à s’assurer du bon fonctionnement du cycle de validation pour vérifier que tous les principes et solutions proposés ont fait l’objet d’une validation ad hoc.

Phases de réalisation

Le contrôle de la qualité porte d’une part, sur la vérification de la méthodologie mise en œuvre et d’autre part, sur des revues de code permettant de garantir les performances et la maintenabilité des applications développées.

Phases de test

Les phases de test permettent de vérifier d’une part, le bon fonctionnement intrinsèque des applications livrées et d’autre part, l’adéquation entre les fonctions réalisées par ces applicatifs et les fonctions spécifiées dans les dossiers de définition du besoin. En conséquence, lors de ces phases, le contrôle de qualité va consister à vérifier le bon fonctionnement de ce processus.

Contrôle

Contrôle de l’élaboration des fiches de tests (cycle de test, cas de test, description des jeux de test, description des résultats attendus),

Reproduction de test par sondage

Lors des phases de test, il est important de refaire quelques tests aléatoirement par une autre personne pour limiter les risques d'erreur.

Cas d'entreprise :

Lors de la recette d'un module comptable, un consultant qui a passé les écritures comptables de test dans le système comptable selon les cas de tests prévus les a passé sans les valider mais les a sauvegardé. Un autre consultant a contrôlé toutes les écritures passées avant de les valider.

Dans cet exemple, la démarche d'intervention de deux consultants différents s'inscrit dans une démarche qualité.

Contrôle du cycle de traitement des anomalies

Les anomalies détectées lors des phases de test doivent donner lieu à une correction en terme de paramétrage/développement.

De nouveaux tests doivent alors avoir lieu dans le cadre de la démarche qualité, afin de s'assurer que les corrections apportées fonctionnent.




2.3.3 Présentation du cycle de Shewart-Deming

Le célèbre cycle de Shewart-Deming est encore appelé le cycle Deming ou le cycle PDCA (Plan, Do, Check and Act).

Au départ, dans les années 1920, le statisticien Shewart est à l'origine d'une première version du cycle : planifier, agir et voir le résultat. Ce cycle a été revu et amélioré par Edward Deming selon les modalités que nous allons voir.

Le cycle Deming montre comment appliquer les principes de la Démarche Qualité au processus projet, mais aussi à ses tâches élémentaires.

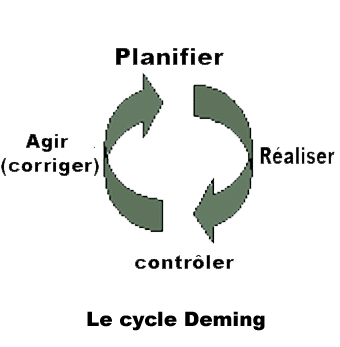

Il se compose de quatre phases:

  • la planification ("Plan"): Phase au cours de laquelle sont formalisés les attentes, les moyens et les objectifs
  • la réalisation ("Do"): Elle s'appuie sur les modes opératoires préalablement définis
  • la vérification ("Check"): Elle doit, elle aussi, se conformer aux processus définis en amont avec un souci d'exhaustivité
  • l'action correctrice ("Act"): correction des erreurs constatées et mise en place de mesures pour éviter qu'elles ne se reproduisent.

Résultat : la réussite de cette démarche dépendra de la mobilisation de chacun pour une recherche permanente d'amélioration et des moyens mis en œuvre par les instances de décision pour l'application de la démarche.
